Компания ООО «ПКФ «ТСК» выполнила комплексную модернизацию передвижной электростанции ПАЭС-2500 для ООО «Новатэк-Энерго». Проект направлен на повышение надежности, автоматизации и безопасности работы электростанций, а также на их соответствие современным требованиям.
Основные направления модернизации:- Автоматизация управления:
- Внедрение системы автоматического управления (САУ) на базе контроллера DEIF, обеспечивающей:
- Управление в реальном времени.
- Распределение активной и реактивной мощности между энергоблоками.
- Автоматическую синхронизацию генераторов.
- Противоаварийную защиту и диагностику неисправностей.
- Интеграция с системами контроля загазованности, пожаротушения, релейной защиты и другими смежными системами.
- Обновление аппаратной базы:

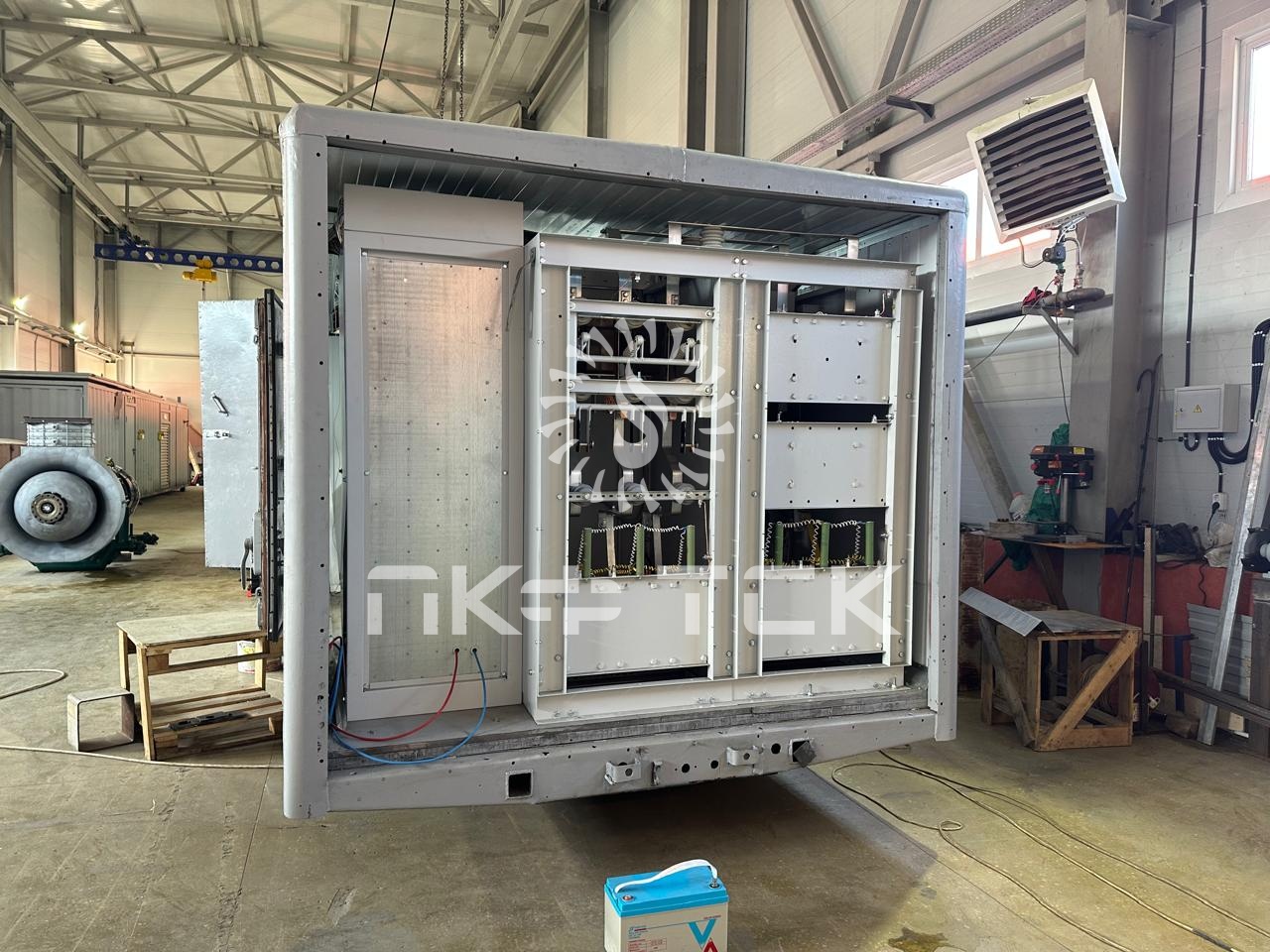

- Замена устаревшего оборудования на современные модульные решения с высокой степенью стандартизации.
- Установка сенсорных панелей управления (12 дюймов) и автоматизированных рабочих мест (АРМ) с двумя дисплеями 24".
- Безопасность и защита:
- Внедрение блока экстренного аварийного останова (БЭАО).
- Установка дуговой защиты с волоконно-оптическими датчиками.
- Модернизация системы автоматического пожаротушения (АСПТ) в соответствии с ГОСТ и СП.
- Энергоэффективность и контроль:

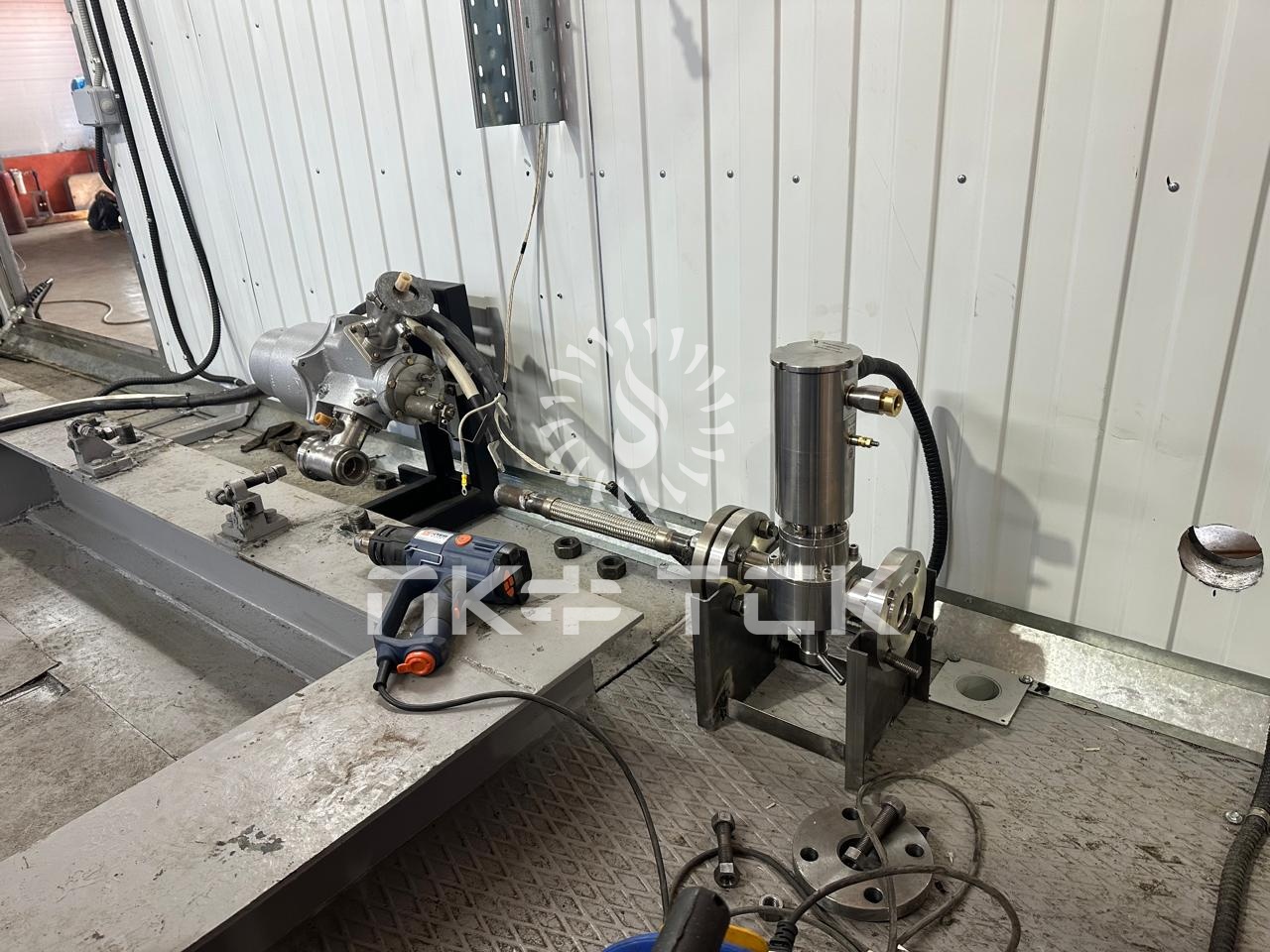

- Замена топливной аппаратуры на дозатор ДТ-20У с интеграцией в САУ.
- Установка новых датчиков давления, температуры и вибрации с передачей данных в систему управления.
- Модернизация системы обогрева и кондиционирования фургона электростанции.

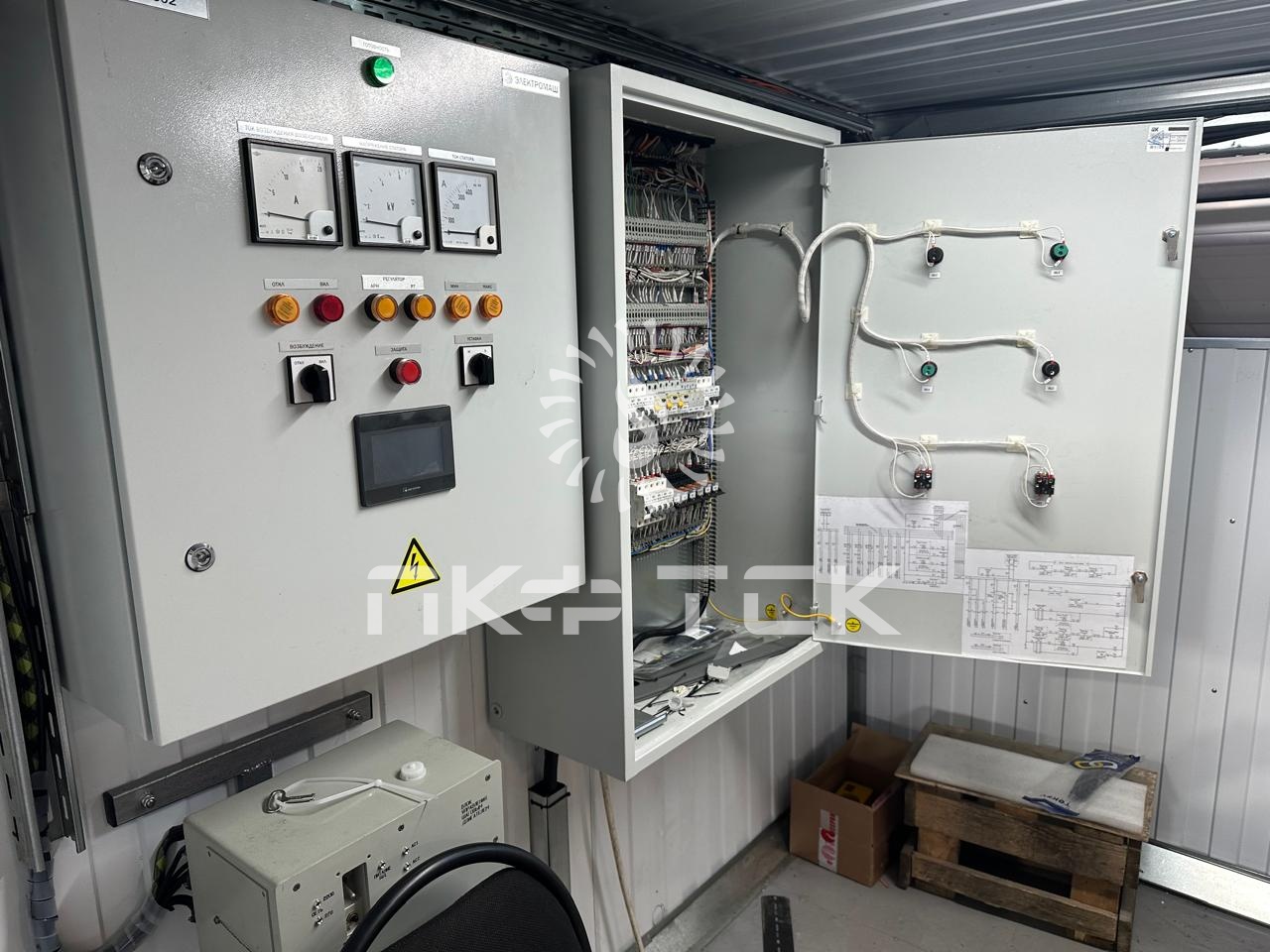

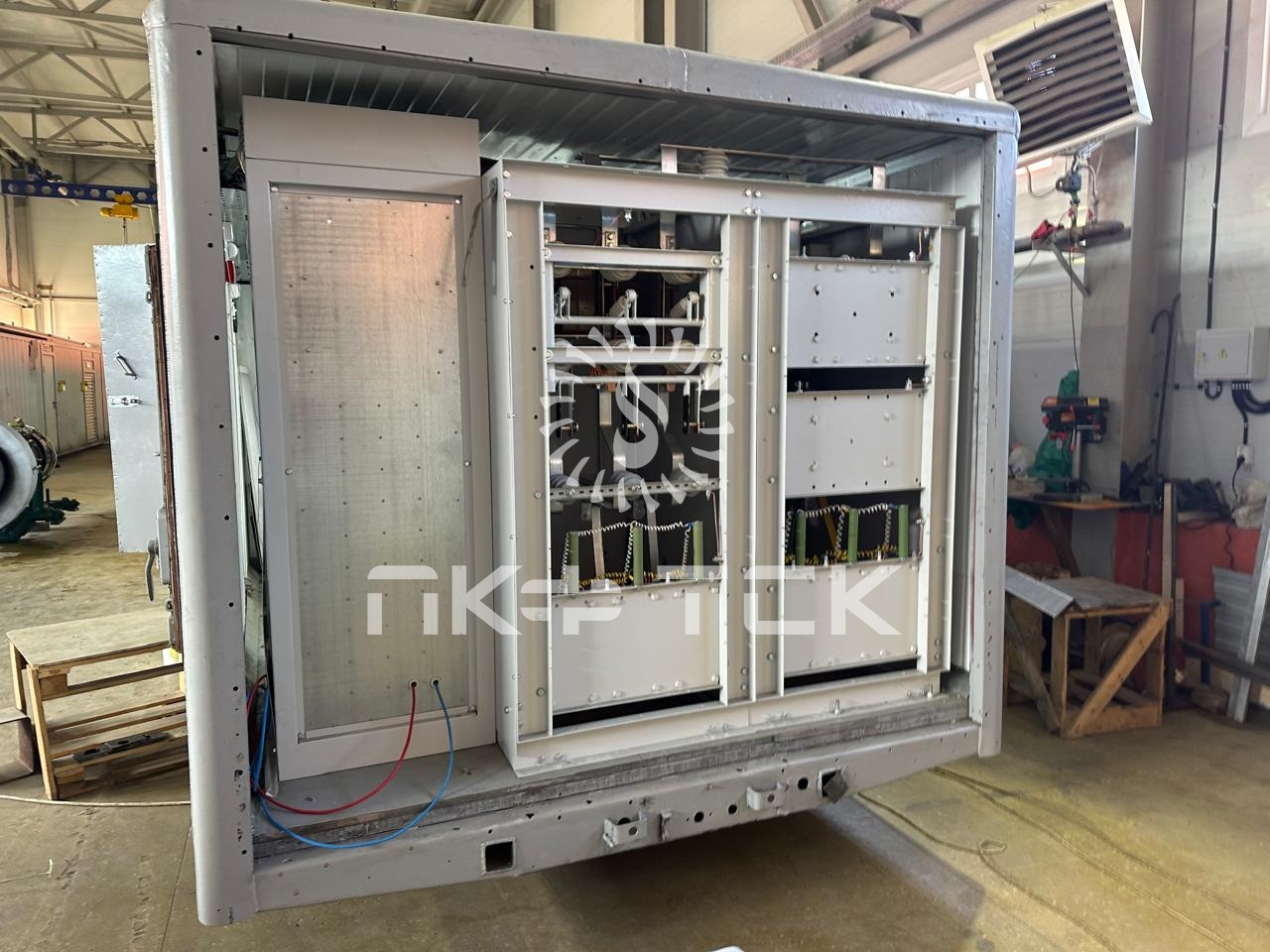

- Распределительное устройство (КРУ-6кВ):
- Оснащение микропроцессорной защитой СИРИУС.
- Внедрение автоматического регулятора возбуждения.
- Кабельная инфраструктура:

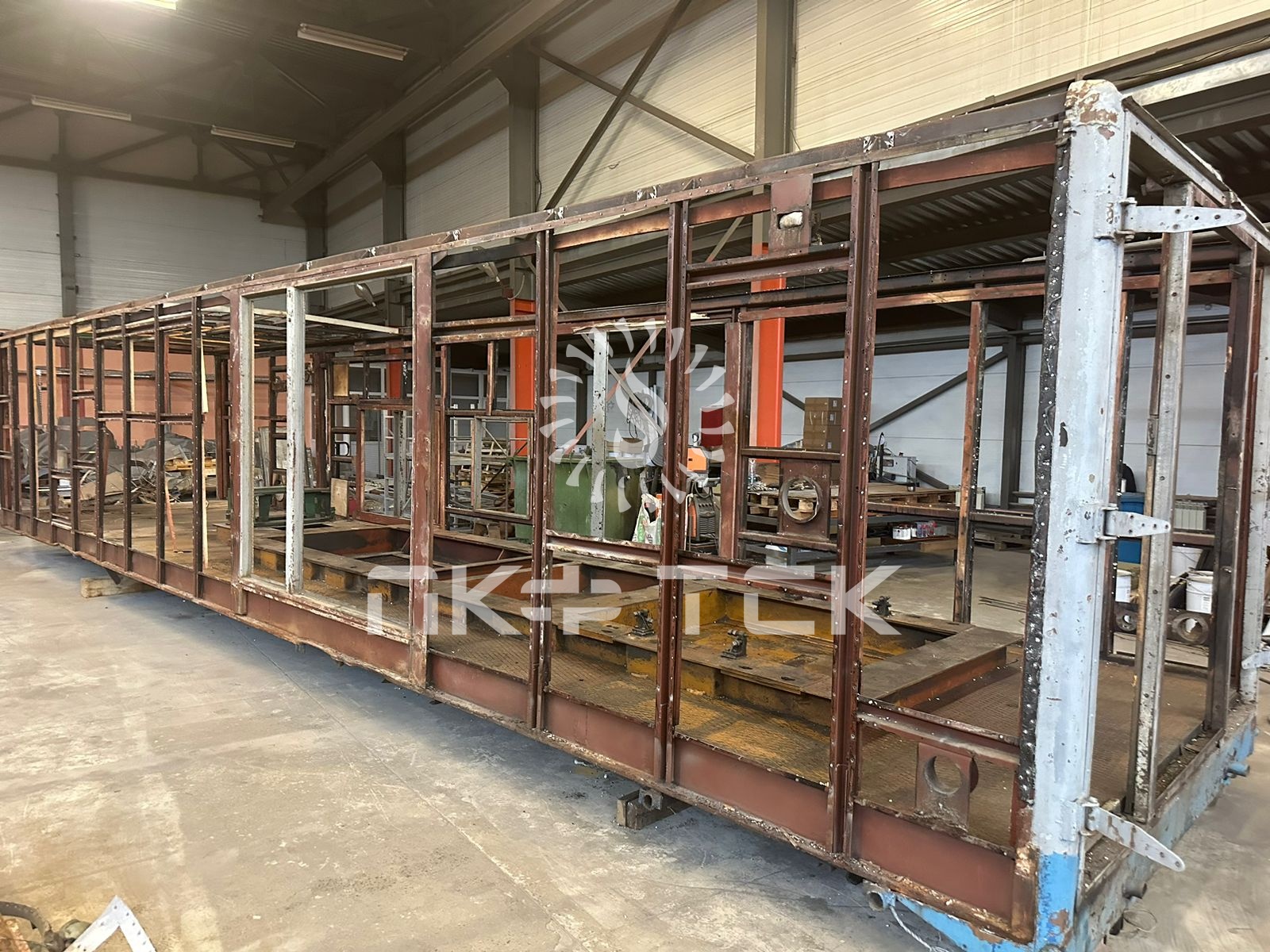

- Замена кабелей с разделением силовых и сигнальных линий.
- Маркировка кабельных трасс в соответствии с проектной документацией.
Выполняемые работы (основные этапы):

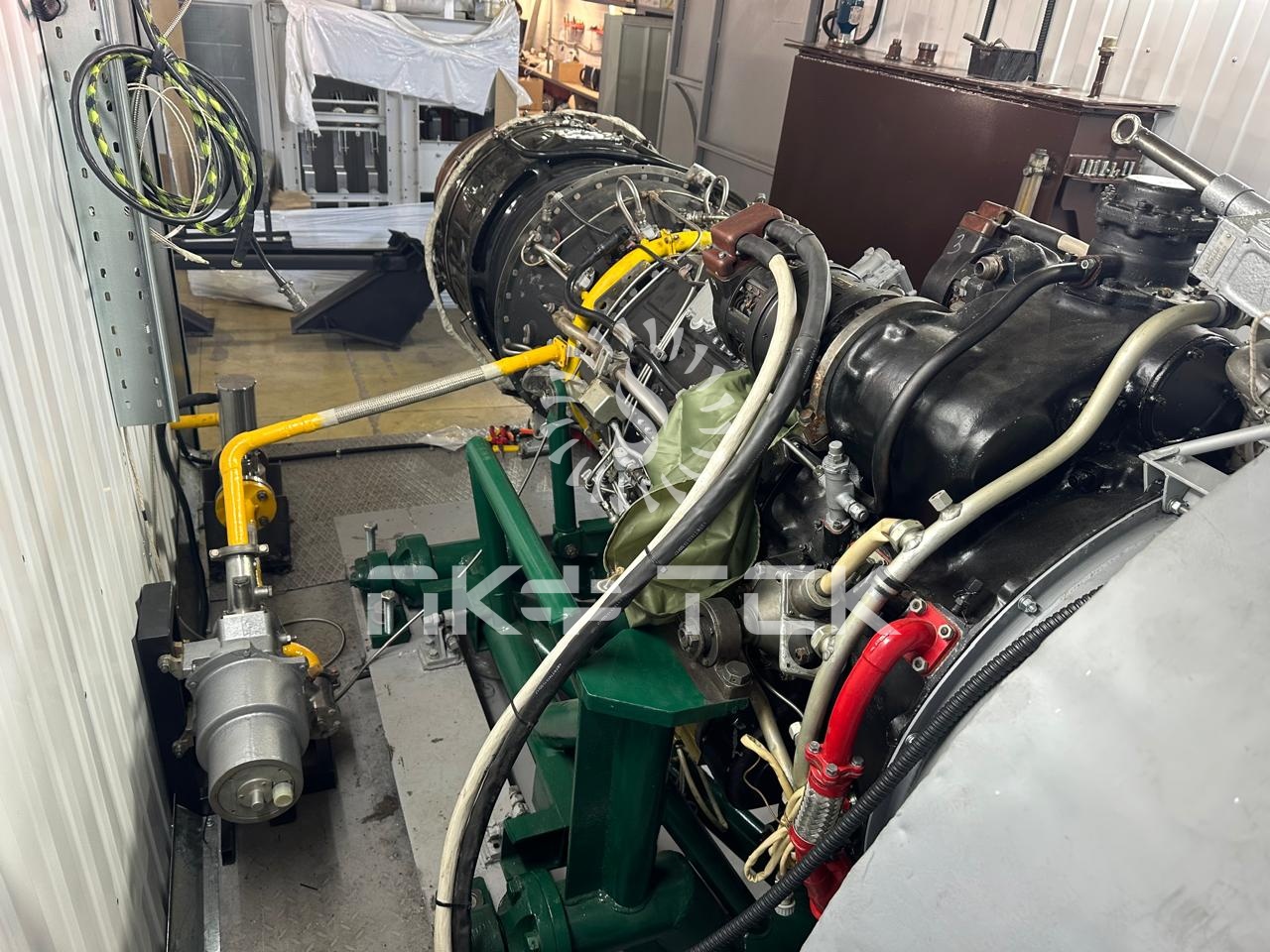

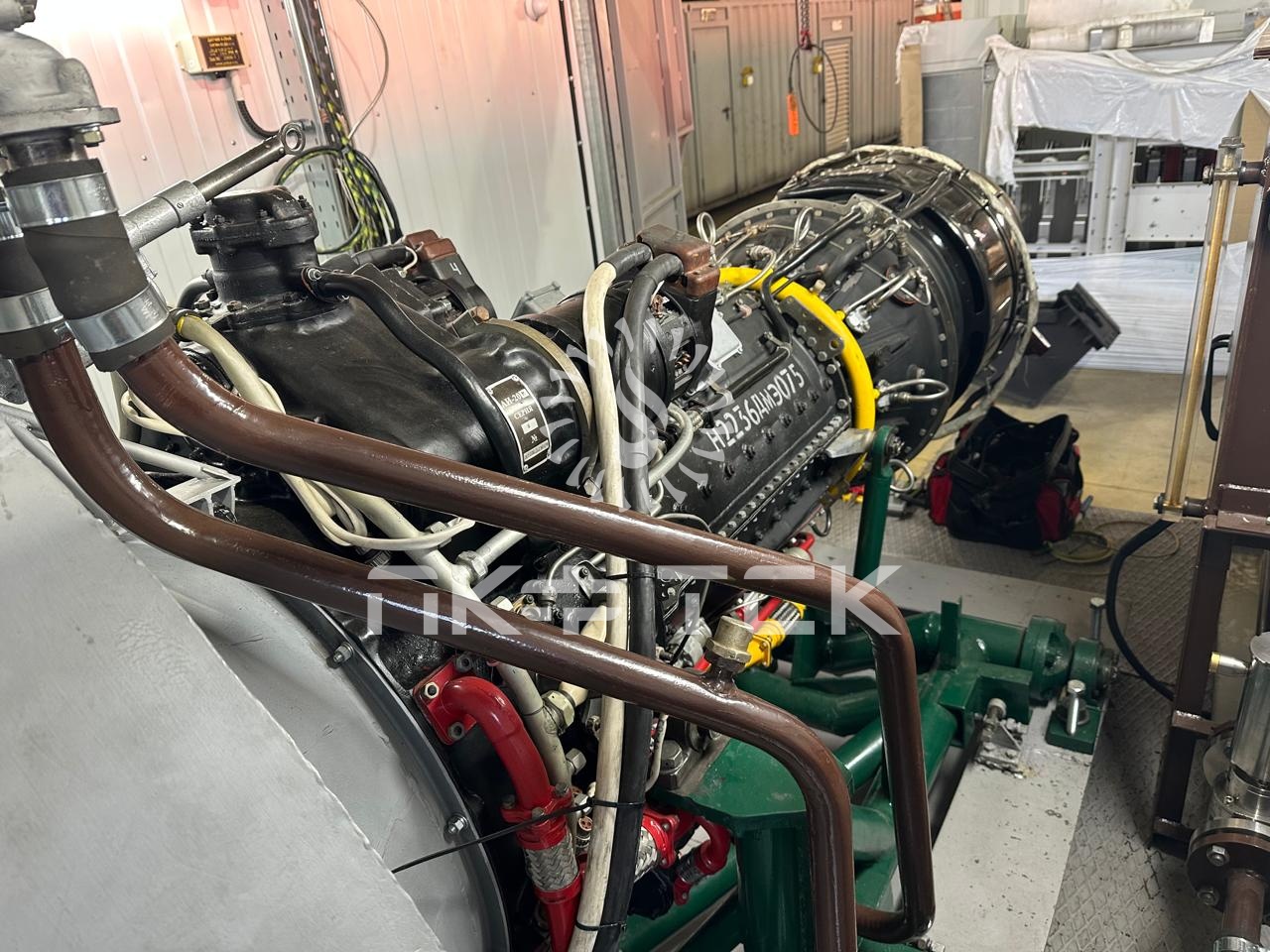

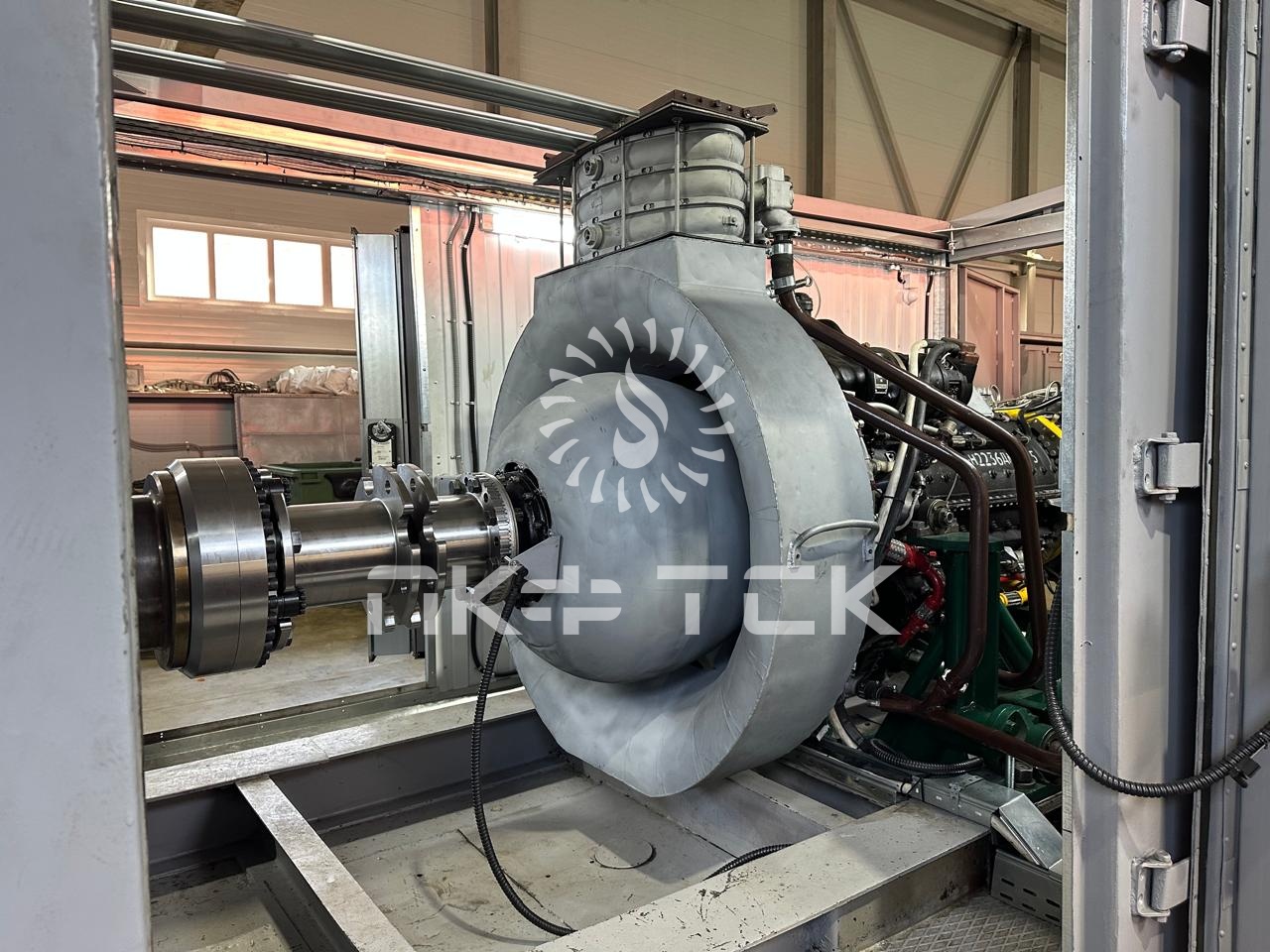

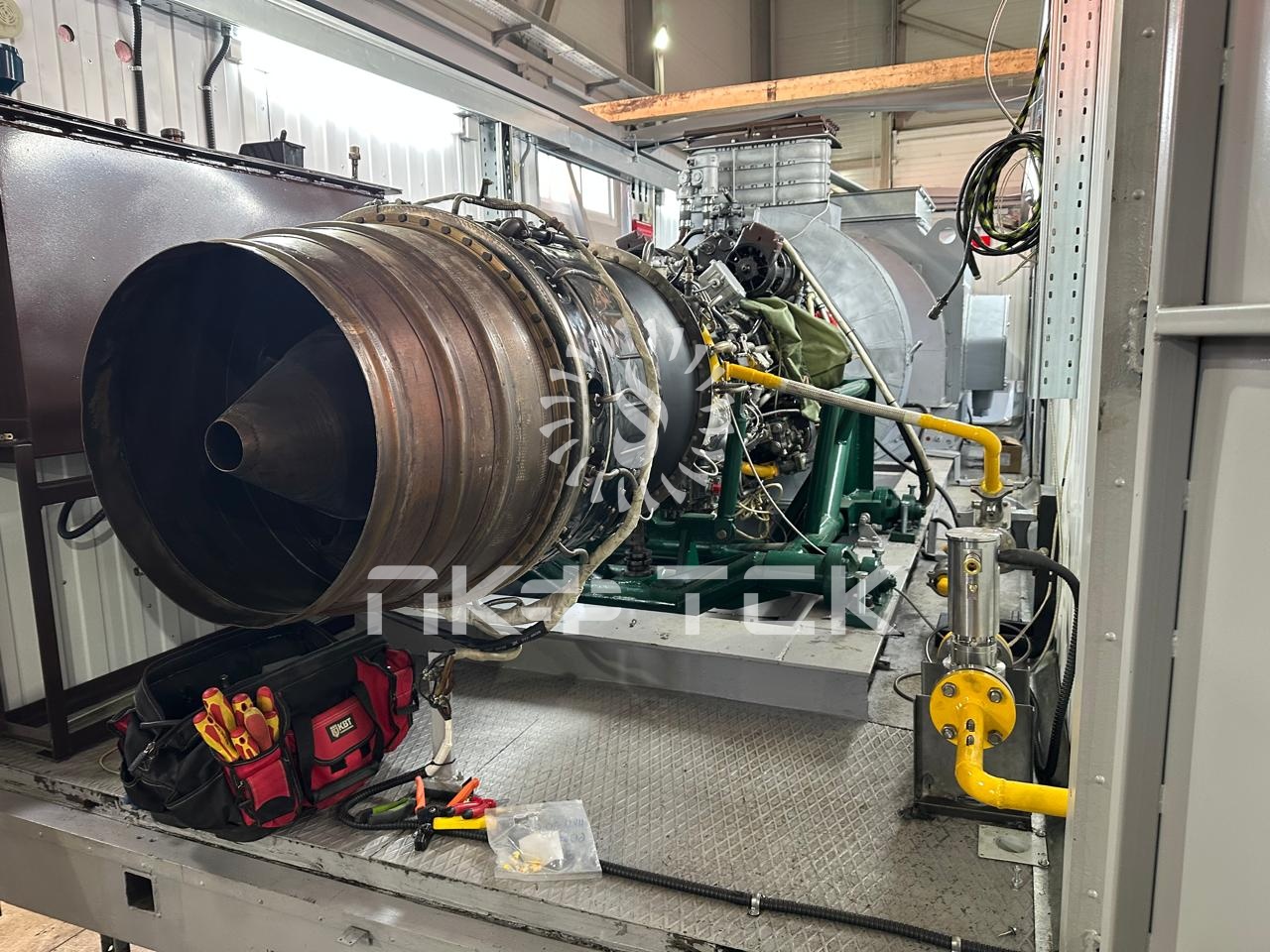

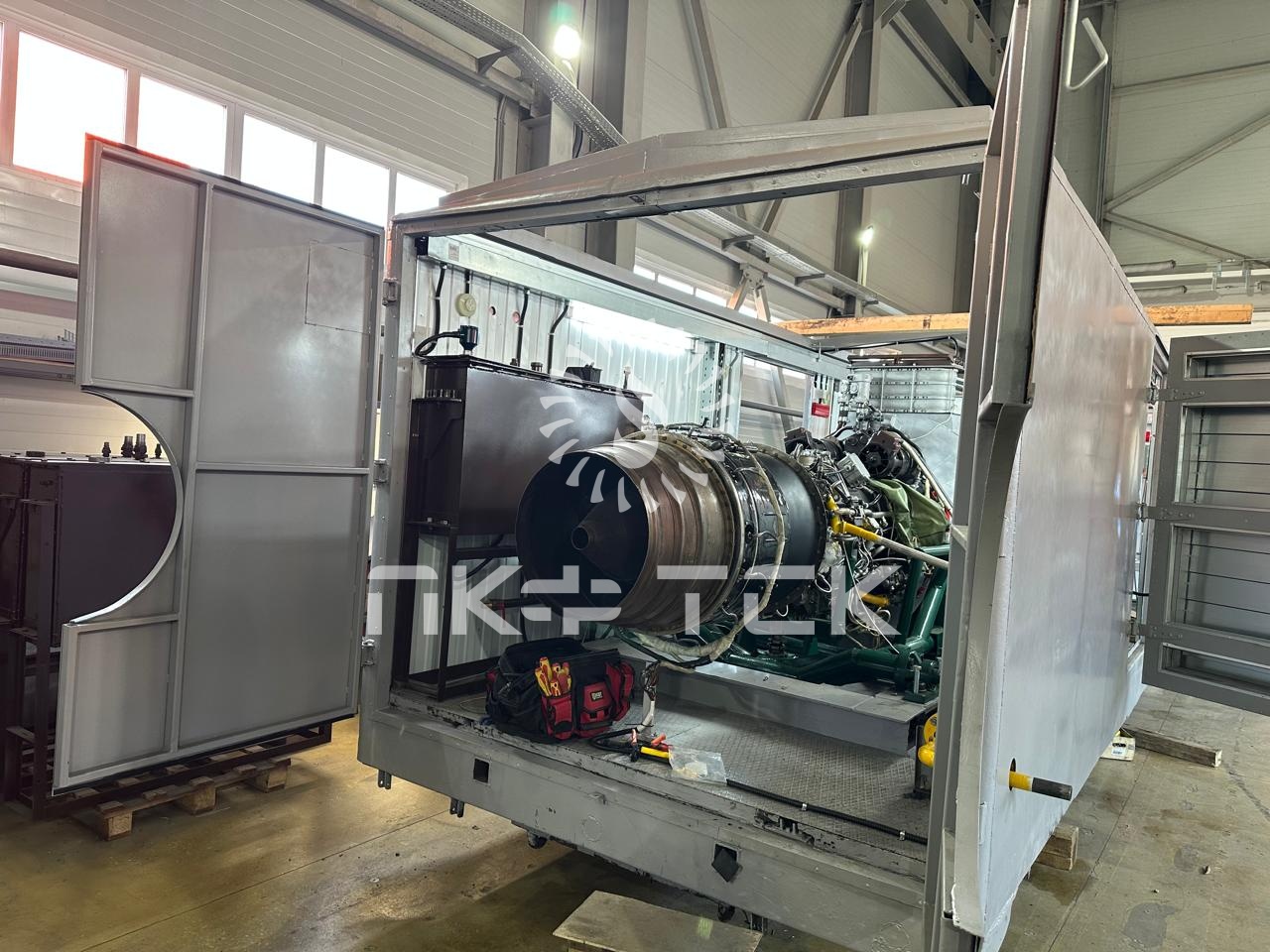

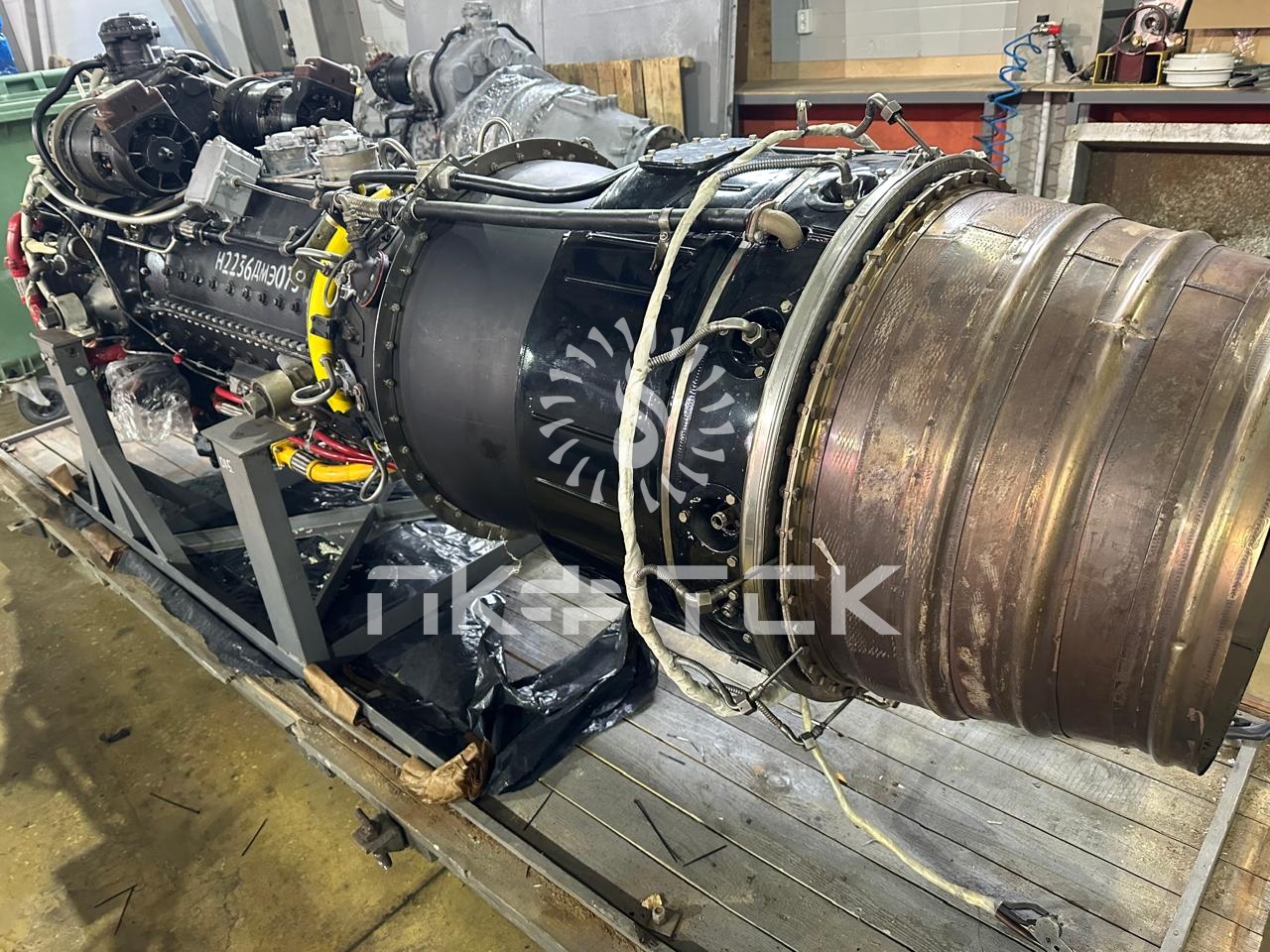

- Демонтаж и монтаж генераторов с балансировкой.
- Установка системы контроля вибрации для ГТП и генератора.

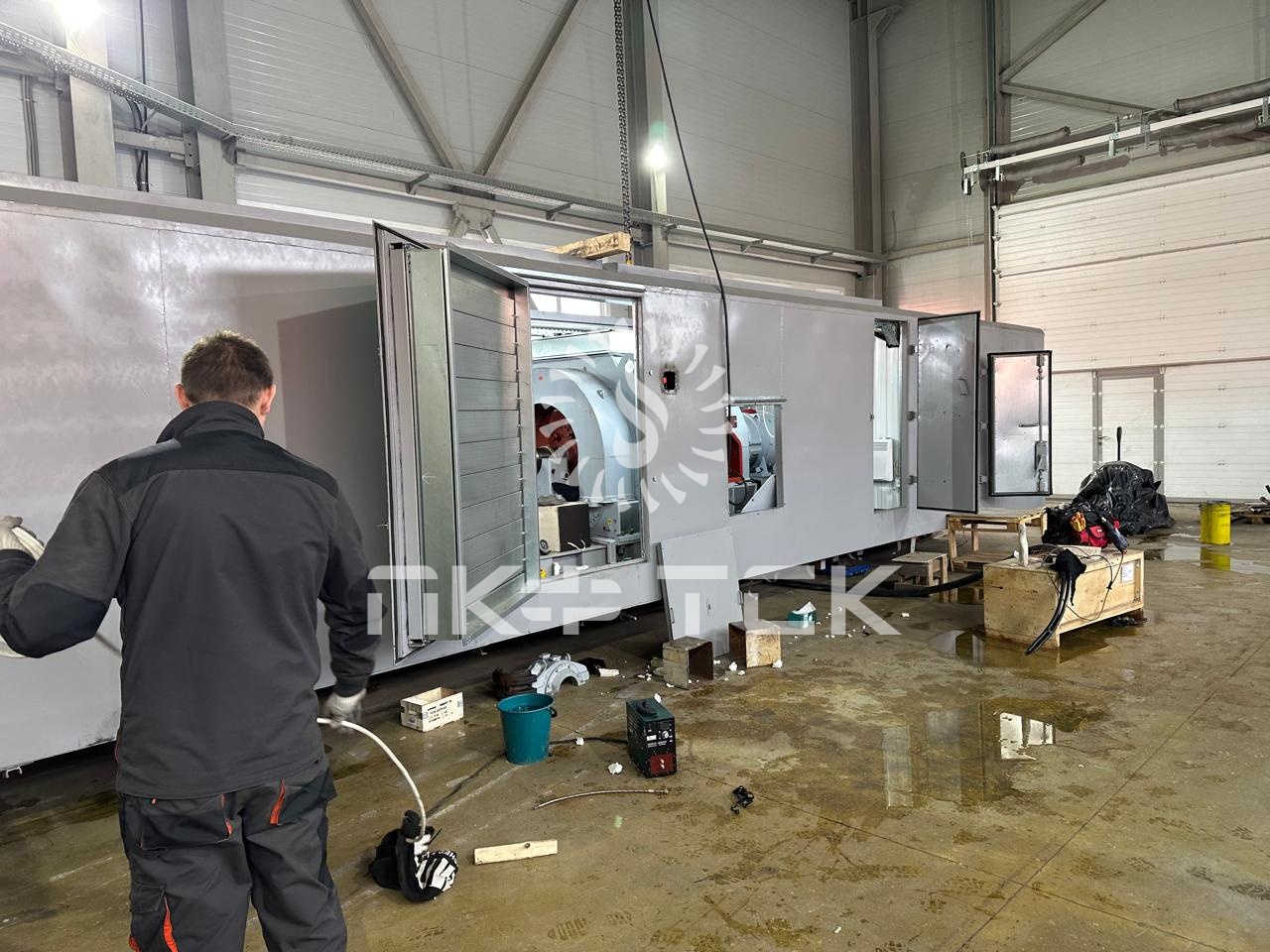

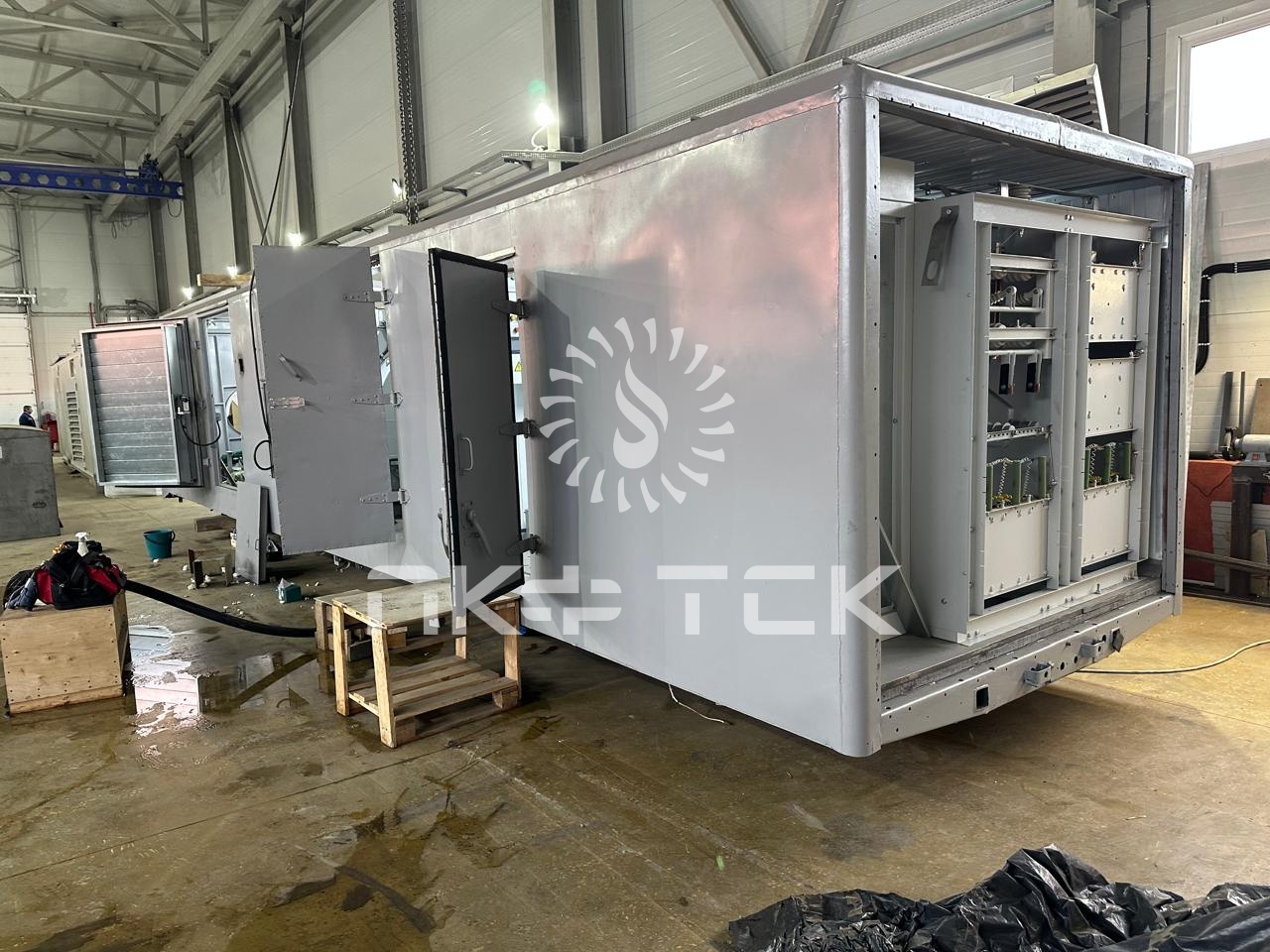

- Монтаж шкафов управления, источников бесперебойного питания и систем АСПТ.
- Настройка и интеграция всех компонентов в единую систему управления.
- Проведение 72-часовых испытаний под нагрузкой до 2000 кВт.
- Обучение персонала и техническое сопровождение.
Результаты модернизации:
- Повышение надежности и автоматизации работы ПАЭС-2500.
- Соответствие оборудования современным стандартам безопасности и энергоэффективности.
- Улучшение диагностики и контроля параметров в реальном времени.
- Гарантийный срок на работы — 18 месяцев или 2500 моточасов.
Проект реализуется с учетом всех требований заказчика и нормативных документов, что обеспечивает долгосрочную и бесперебойную эксплуатацию модернизированных электростанций.
